揚州數字中心模塊項目圓滿收官!

更新時間:2023-05-12 瀏覽次數:1069 返回列表>>

順利封頂

揚州數字中心模塊項目(中國聯通東部云算力中心)是我司承接的首個大型模塊化專業承包項目,總建筑面積46000平方米。

該項目工期緊,加工質量要求高,我司迎難而上,主動承擔起重任。根據原計劃要求,我司在接手后36天就需要完成封頂,根據內部詳細推敲制定計劃,決定派專人與五大模塊設備組裝基地無縫對接,24小時跟綜每個模塊的設備裝配進度,及時打通關鍵線路上模塊供貨的時間節點,確保現場吊裝順利進行。

加工廠加班加點,最終于2023年3月25日順利將首批構件交付現場。辰信首次嘗試機電一體化安裝,由公司總工親自帶隊,為現場掃平技術問題。

模塊預裝

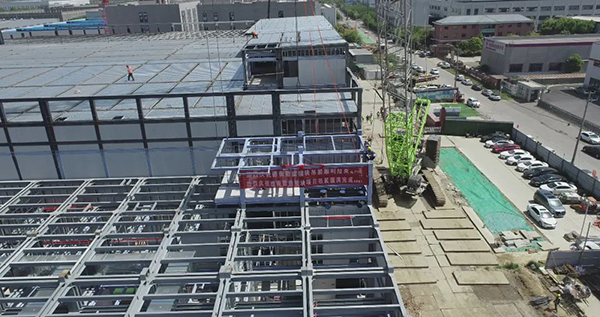

施工人員在現場重新調整定位板,終于確保在2023年3月26日順利完成首吊。

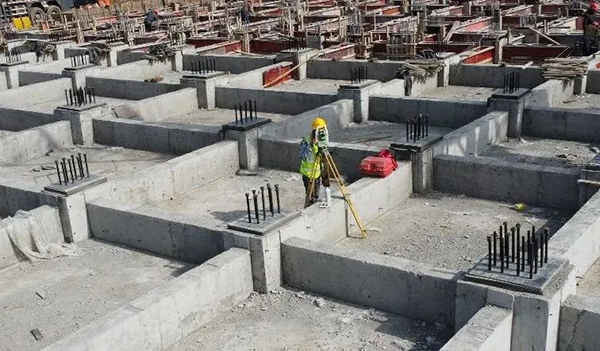

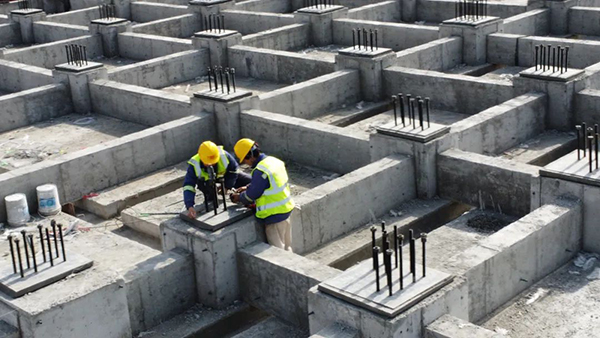

場調整基礎

首吊現場

為保證工期,每一天都至關重要。正值春夏交替,臺風及暴雨經常光顧施工現場,項目團隊充分考慮到各種可能性,未雨綢繆及時準備,避免雨水危害構件防火層及機電設備。

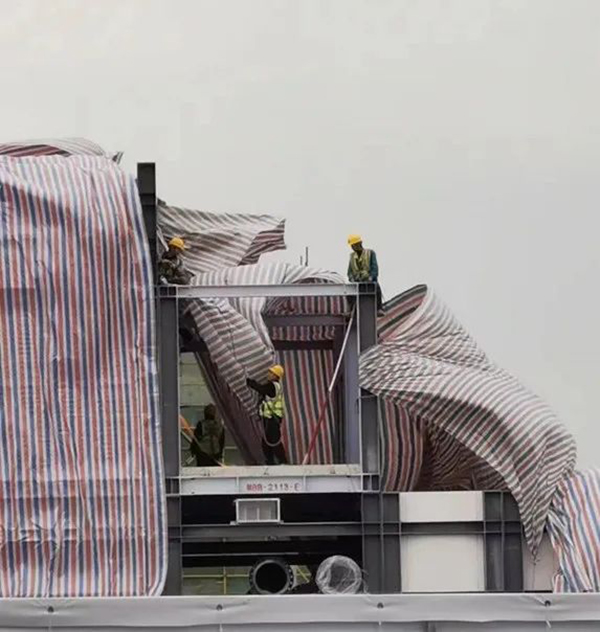

接臺風

在整個工廠和項目團隊的協作下,項目快速推進,尤其是現場日夜不停地施工,項目團隊在過程中持續優化安裝方案與整體驗收方案,從最開始的一天倒運吊裝5個模塊,到最高峰時期每天倒運吊裝62個模塊,最終提前一周完成封頂。

2023年4月30日封頂大吉

該項目工期是客戶及我司最關注的一個問題,有諸多因素嚴重制約了項目的進展:◇ 項目均是模塊結構,要求所有的定位精準,螺栓數量多,合計約8萬套,且施工位置局限,安裝及緊固位置均受阻,為保證施工速度,我司根據項目定制了特定扳手,額外制作了六萬塊墊板。

現場防火要求極高,安裝好的模塊不得有防火涂層的損壞,但從倒運到吊裝就位過程長,現場運輸通道狹窄,大型吊機吊裝等過程都會加大破壞的風險。且堆場到安裝現場的運輸?shù)缆肥菗P州市唯一的駕??荚嚨缆?,這給模塊倒運帶來很大困難?!?由于加工前期制定的供貨順序與現場吊裝實際情況不吻合,導致大量的后裝模塊堵塞堆場,我司積極與客戶溝通,因地制宜,及時調整并優化了吊裝方案,加大投入,確保從工廠到堆場再到工地現場的模塊供貨順利流暢。質檢小組深入各大模塊設備組裝基地,對每一個模塊的外型尺寸、孔位、吊耳焊接質量、模塊編號及方位標記、油漆及防火涂料工廠施工質量等進行全面檢查,有問題及時上報處理,詳細記錄數據,及時反饋給工地,確保了每一個模塊的安裝順利。施工班組選調精兵強將,匯集各項目上的骨干力量,服從項目安排,團結一致,兢兢業業,任勞任怨,開展班組勞動競賽,白班夜班無縫對接,確保每班工作量,不吊裝完不下班,并為下一班組作業做好準備,展現了努力拼博,善打硬仗,勇于擔當,顧全大局的優秀品質。辰信致力于做優質鋼結構,秉承著服務至上的理念,積極為客戶尋求更優的解決方案,力求在新領域取得新突破,為辰信重工的發展注入新的動力。
